加拿大自建房屋经历 全程图解

2013-4-15 08:24| 发布者: Testy| 查看: 2886| 评论: 0|原作者: 文/小声音 图/民智一郎|来自: 北美中文网

摘要: 典型的加拿大民居(来源:加拿大移民局官网)引言:一直对房屋建筑有兴趣,踌躇徘徊和了解观察了几年,这次总算正式上马,这样的机会使自己有份参与到整个工程进行的过程中,从头至尾学习一次,争取能基本了解在温哥华的普通 ...
第七节:房屋内部安装(时间:7个星期)

第七节:房屋内部安装

外框屋顶窗门全部围起来后,开始内部安装。

首先按照图纸,穿排电线(包括各开关,灯头盒),电话线,网线, 电视线,保安线,并安装各个分接口盒(你可以预先自己安排每个房间的种类和数量)。所有线路均汇总至地库工程房,在以后安装总的接线面板或主机。 其中电视为二路,一路是有线,一路为卫星。

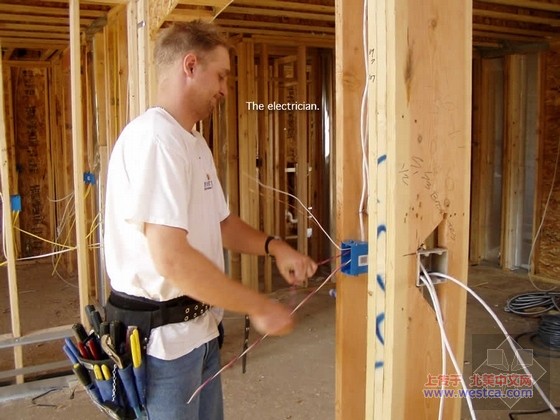

43补充配图:某独立住宅内部,强电、弱电布线,施工现场。

然后是,中央空调(选项),HRV(新鲜空气对换机,选项)和消防水路和喷头(必须)的排管。中央吸尘管路。

(补充说明:HRV Heat Recovery Ventilation热回收通风,ERV Energy recovery ventilation 能量回收通风系统。HRV和 ERV两种系统,虽然名称不同,但工作原理,功能性质基本相近。)

ERV能量回收通风系统,能够将预排出室外的室内废气中的热量留住,再使用这个热量加热吸入的新鲜空气,保持住宅内部的热量损失较少。

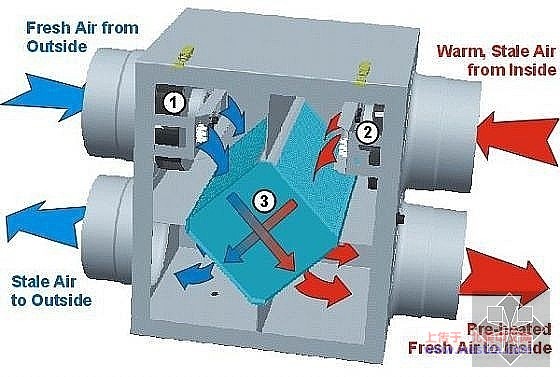

44ERV Energy recovery ventilation 能量回收通风系统工作原理示意图

Fresh Air from Outside
从外面进入新鲜空气
Stale Air to Outside
混浊废气排出
Warm, Stale Air from Inside
从室内混浊空气中吸收温暖热量
Pre heated Fresh Air to Inside
预加热新鲜空气送入室内

45补充配图:某住宅中央空调系统示意图

46补充配图:某住宅中央空调系统示意图

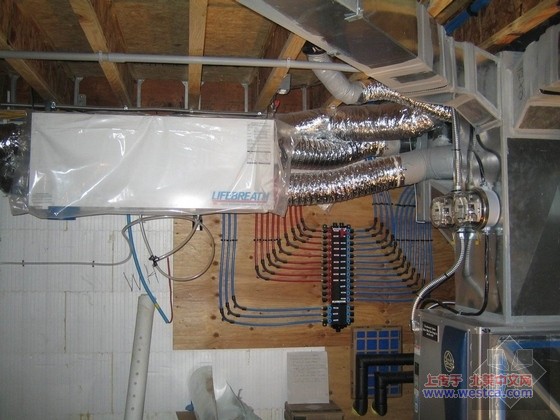

47补充配图:某住宅ERV(Energy recovery ventilation)能量回收通风系统的设备中心区域

最后是地热水管排布,用的是内壁含有一层隔气膜(OXYGEN BARRIER)的红色塑胶管,有印上OXYGUARD的字样在水管上。(以前使用灰色塑胶管材料也是个错误,水内的氯气和氧气容易和水管产生化学作用,使管子变得脆弱老化,减少水管预期使用寿命。而容易渗入空气又对暖机交换器造成氧化腐蚀和堵塞从而会缩短机器使用寿命),水管走蛇型排布,每一层每个部位都经过。排完后就是在上面浇铸水泥,这样就是作好了带辐射暖气的地坪。

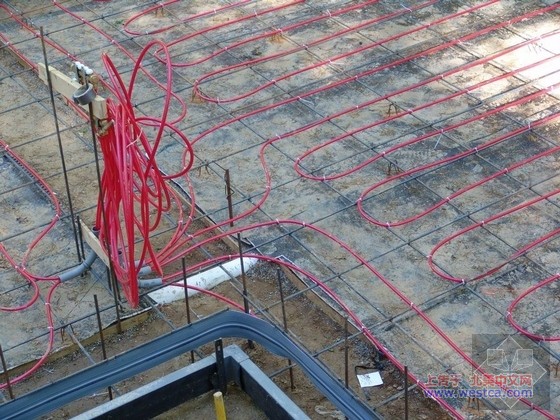

48补充配图:某住宅地温热水辐射采暖管道布线施工现场

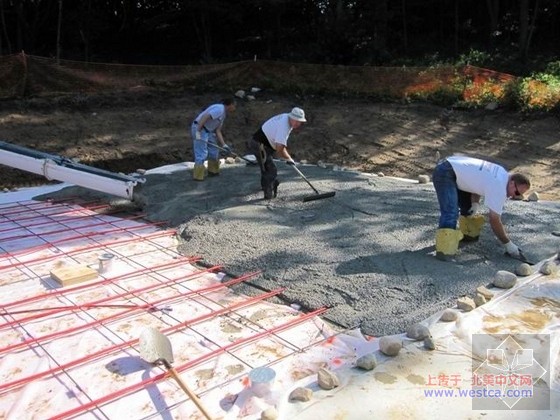

49补充配图:某住宅地温热水辐射采暖管道布线之后现场浇注混凝土的施工现场

二天后开始安装保温层。上灰板(包括天花和墙壁)。上灰板前需经过市政厅的再次检查,包括各类管路电线排布,保温层材料厚度和用量等。

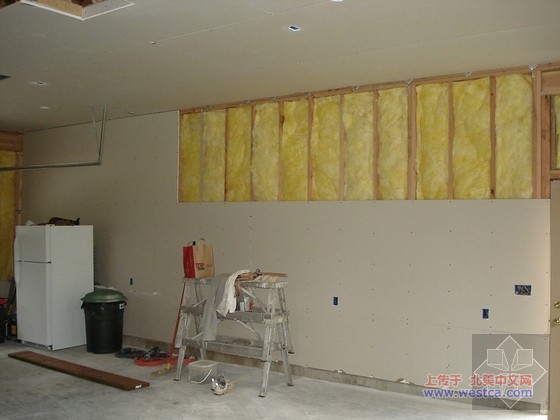

50补充配图:某住宅室内,木结构框架墙体内部,填充玻璃纤维保温毡毯,外侧钉设纸面石膏板。
安装木窗框。

本节已核准费用:

电线,电视线,网线,以及所有连接盒,(材料和人工,下同)12,000.00

中央空调, 7,500.00
中央吸尘, 3,500.00
HRV, 4,500.00
消防水路, 3400.00
地热系统, 20,000.00
水泥地坪, 2,100.00
保安系统, 1400.00
内外二个污水池, 6,300.00
保温层, 4,500.00
灰板内墙, 16,000.00
木窗框, 4,500.00

本节已确认经过时间:7个星期。

本节说明:

由于前面晚了三个多星期,造成整个工程期的调整,为了重新衔接,多出了许多等待的时间,所以本节时间被拉长。以前建造商曾经说过,任何环节中如果拖延一星期,整个工期或许会拖延一个月甚至更长。现在体会下来是很有道理的。
有些费用由于出单晚了,会陆续补充加入到前面的章节中去。

鲜花

握手

雷人

路过

鸡蛋

相关阅读

最新评论

手机版|小黑屋|BC Morning Website ( Best Deal Inc. 001 )

GMT-8, 2026-4-10 07:04 , Processed in 0.016389 second(s), 18 queries .

Supported by Weloment Group X3.5

© 2008-2026 Best Deal Online

返回顶部
