第九节:内部装饰(时间:12个星期)

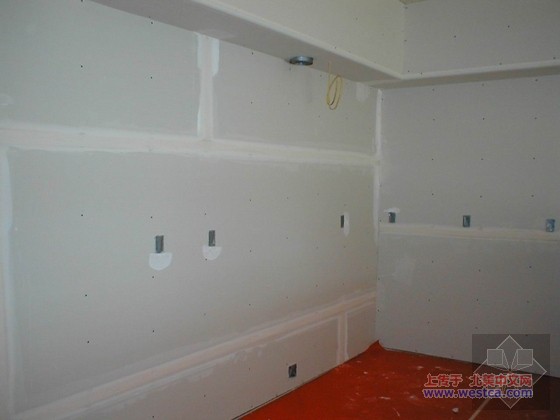

第九节:内部装饰 在等待外墙的同时,接通了GAS(补充说明:指丁烷、煤气或者天然气等可燃气体)和电,然后暖气系统开始运作起来,让室内保持在20度左右的温度,为内部装饰作好准备。 首先是灰板网带接缝和泥灰填充打磨平整,干后由油漆工上底漆,我选择了偏奶黄的米色作为内墙体主色调,平顶白天花,内墙体油漆要上三层。后二层要在接近内装饰程序后面部分才做。 ![]() 56补充配图:某独立住宅室内纸面石膏板饰面装饰施工现场 等底漆干后就可以做内部木工活了,包括墙顶线,墙脚线,门框,窗台,楼梯扶手栏杆。同时在二个月前定好的厨房橱柜和卫生间箱柜也运到安装上墙。然后就是厨房卫生间花刚石(Granite)台面的选材,测量,定制打磨和安装。 接着是地面装饰,其中包括厨房的原石,卫生间的地砖,客饭厅的实木地板,睡房的地毯。进门大块砌花岗石,同时铺砌厨房和卫生间的墙面砖。 安装GAS壁炉。 安装厨卫水池,马桶浴缸,冲凉房,水龙头组件,镜子。 安装内外房门,锁匙。 安装所有灯具(内、外)墙面开关插孔面板。 阳台防水层和木条面板。 本节已核准费用: 电工后期费用:3000.00 电和煤气接通费:1,250.00 GAS壁炉X2:1,800.00 内外油漆全包费用:14,000.00 室内木工加材料:16,250.00 内楼梯扶手围栏,楼梯正侧面板,墙边护板加人工:9000.00 厨房和卫生间橱柜加安装:18,500.00 阳台防水层和木条面板:2,000.00 室内门: 2600.00 花岗岩台面材料和安装:6,000.00 灯具:2,400.00 水池洁具加配件:7,000.00 实木地板:3,600.00+人工1080.00 花岗岩,玉石地砖,厨卫瓷砖加人工:6,000.00 电器:14,500.00 地毯材料加人工:3,800.00 补充: 保安系统另加对讲:500.00 衣橱内架:1500.00 本节已确认经过时间:12个星期 ![]() 57补充配图:中央吸尘系统示意图 ![]() 58补充配图:变频供水压力罐、热水锅炉、热水交换系统示意图。 ![]() 59补充配图:某独立住宅地下室内部,热风空调锅炉,热水锅炉,实际现场。 在北美,为了安全,一般强制规定:燃气锅炉,必须单独安装进气、排气管道,直接通到室外。 从图中可以看到,左侧燃气锅炉,严格按照规定,安装了直通室外的两根白色PVC进气、排气管道。 ![]() 60补充配图:某独立住宅地下室内部,右侧白色的燃气热水器,左侧灰色的热水交换器,地温热水采暖,等系统,施工现场。图中间上方,白色的、红色的小罐,为相应系统中的膨胀调节容器。 ![]() 61补充配图:某独立住宅室内浴缸位置的装饰施工现场 ![]() 62补充配图:某独立住宅室内厨房内部装饰完成以后 |
手机版|小黑屋|BC Morning Website ( Best Deal Inc. 001 )
GMT-8, 2025-8-25 21:48 , Processed in 0.013743 second(s), 19 queries .
Supported by Best Deal Online X3.5
© 2001-2025 Discuz! Team.
